疾控中心PCR实验室装修施工方案

来源:http://www.dcsyss.com/ 作者:DEIIANG得创 发布时间:2022-08-16 14:30

疾控中心PCR实验室施工方案.得创实验室工程专业从事PCR实验室工程规划,设计,施工一条路净化工程公司,欢迎来电咨询:027-82289886
PCR实验室,也称作临床医学基因扩增实验室,是技术专业用以检验HIV、乙型肝炎、禽疫病等病毒感染病症的实验室。小谱整理了PCR实验室基本建设标准,并在原文中另附PCR实验室仪器设备设备清单,供大家参考~PCR法可将病毒感染身体内所含遗传基因进行增加,从而检测病毒感染者人体是否带有特殊病毒性感染。该检测方法具有敏感度高、非特异高、便捷性强、对样品要求不高优点,因此被普遍认可。PCR试验已被普遍使用于疾病诊断,各疫防检测单位的禽疫病确诊。但是,这类试验规定有安全系数的地理环境,合理配备的实验室,规范化的实验室为必要条件。近几年来,PCR实验室的基本建设越来越规范化,十分重视。

PCR实验室PCR实验室生物安全标准要求

PCR实验室生物安全标准要求
1、实验室的规划和内部结构应符合生物安全要求,地面、墙壁、天花板材料平整、易于清洁消毒;工作场所清洁区、半污染区、污染区明确区分标示。并设立合理的出入顺序。严禁实验场所放置就寝、饮食、化妆等生活设施。
2、建立实验室准入制度,设立有密码识别的门禁系统,并张贴警示标示。未经科主任授权,任何无关人员不得进入实验室工作场所;被授权进入实验室人员必须登记备案。
3、实验室内应装备良好的生物安全设备 ,包括通风设备、紫外线灯、生物安柜、高压灭菌锅、安全离心机(防气溶胶扩散)、冲眼器、冲 淋装置、非手触式洗手装置、红外感应干手器、等消毒器械。
4、建立实验室无菌操作、隔离消毒的标准制度和程序,并严格执行。实验室应配备符合国家有关标准,质量安全可靠,数量足够的消毒用品和、防护眼罩、防护面具、靴子、橡胶手套、隔离帽、医用口罩等个人防护用品。
5、建立医疗废物、废水的无害化处理制度和标准处置程序,并严格执行。具医疗废弃物的安全周转储存设施及符合要求的暂储场所;与医疗废物处 置中心的交接应及时、无泄漏无扩散安全交接,并严格记录。实验室内排 放的废水应消毒后再排入污水处理系统。
6、建立感染性废物意外泄露、扩散紧急处置预案及流程。一旦发生须保证立即有效执行,保护实验人员和环境生物安全。建立完善的工作人员职业暴露防护制度和职业暴露后应急处置预案及补救措施,并能有效执行。
7 、实验室内所有仪器检测设备都能满足样本在封闭性良好的环境内进行。
8 、对于具有高致病性微生物的样本和扩增物应具有特殊的储存设施,防止泄露和扩散,确保生物安全。

PCR实验室效果图 PCR实验室效果图


PCR实验室功能区分布

PCR实验室的功能分区
1、基因扩增实验室的设计通常有四⼤分区:试剂储存和准备区、标本制备区、核算扩增区、产物分析区。这四个分区原本就不需要连接在⼀起,且在物理空间上必须是完全独⽴的,各区域⽆论在空间上还是在使⽤中,应处于完全的分隔状态,不能有空⽓的直接相通。
2、PCR实验室的功能区分布:

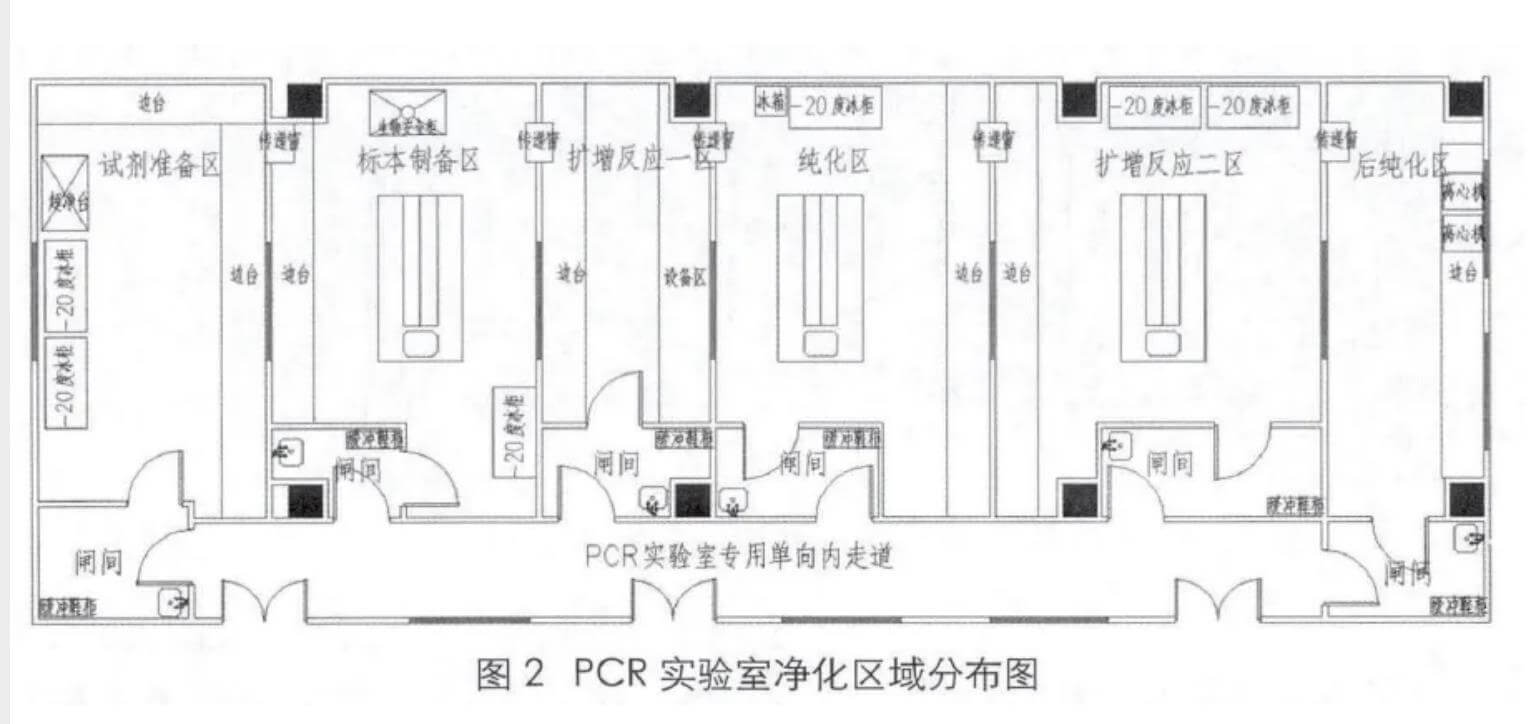

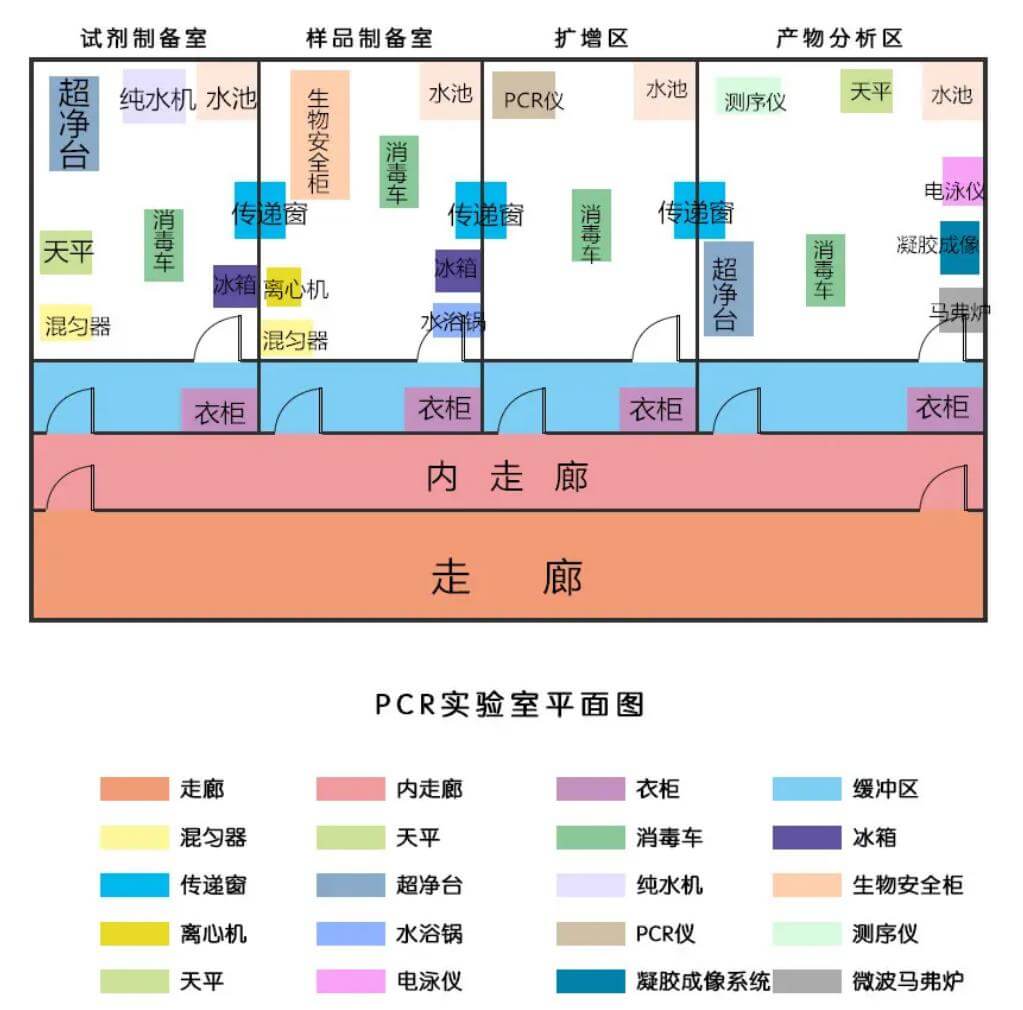

① 基因扩增实验室的⽤房分区可分散布置,可集中布置;集中布置的分布原则是依次排列、独⽴分区;4个基本分区可根据需要进⾏递增/减。如下为PCR实验室功能分区的常见布局
➁ 建筑上,缓冲间是阻隔空⽓交换的⾸要措施
③ 进⼊⼯作区域应严格按照单⼀⽅向进⾏,即:试剂储存和准备区——标本制备区——核算扩增区——产物分析区

PCR实验室效果图 PCR实验室效果图


PCR实验室装修施工要求

1、厚度2mm的自流平地面处理。
2、缝隙部位应按GMP规范要求进行密封处理。
3、为防止松动和灰尘脱落,所有配件与主体结构相连。
4、应在正面密封缝隙。

PCR实验室效果图 PCR实验室效果图


PCR实验室通风风管的施工和安装

1施工方法和技术措施
通风风管的施工和安装
a、为配合彩钢板围护工程施工,主风管制作分段加工。
b、风管下料、咬口、弯曲、铆接均采用机械化作业。
c、成型风管的咬口缝、铆钉缝、翻边法兰四角要用硅胶密封,密封前要清洗干净,密封后要检查。
d、如果造粒间为防爆实验室,则应用焊料密封排气管制作的咬口,以防止气体泄漏。
e、风管的清洁是一个非常重要的过程。清洁质量的优缺点直接影响清洁效果和高效过滤器的使用寿命。风管的清洗和漏光检查应按照《清洁空调风管清洗和漏光检查工艺标准》进行。
清洗步骤:咬合前清除钢板表面的浮尘-咬合组合后用专用清洗剂处理-然后用中性剂清洗-用清水擦洗-用白布擦拭-用白布检查-硅胶密封-透明塑料薄膜密封。
2、风管的安装和中间检查
a、本工程为彩钢板围护工程施工,主风管分段安装。
b、安装前必须对风管的支吊架进行防腐处理。
c、在安装过程中在安装过程中不能弄脏,一旦塑料薄膜密封损坏,就必须重新清洗,重新检查。
d、风管安装后应进行漏光检查。
e、只有确认风管不漏,才能进行保温。
f、施工过程中有专职检查员进行检查,严格按照施工规范和设计要求进行施工。
3、保证优质工程的技术措施
a、坚持按图施工,按设计要求施工。
b、严格执行施工规范和操作规程,严格按照国家颁布的施工验收规范和质量检验评价标准统一施工,发现问题,采取有效措施,立即补救,不拖延,不留下。如果前一道工序不合格,则不得转入下一道工序。
c、做好各施工环节的质量检查,坚持自检、互检和专项检查。
d、杜绝所有不符合设计要求的工程材料,使用的材料和产品必须有出厂合格证。
e、加强对工程设备安装前后的管理,采取一定的有效措施进行保护。
4、其他必须注意的问题:
a、制作风管的加工现场必须铺设橡胶饭,保持现场清洁,在放样过程中,不能损坏镀锌层,防止生锈。
c、做好文明建设,安全生产。
d、加强施工人员的净化意识是非常重要的。
e、关键部位的安装必须由专人负责,如安装高效过滤器、吊装空调设备等。
5、质量要求
a、使用的主要材料、成品或半成品应有出厂证书或质量保证文件。镀锌钢板表面作为净化空调系统风管的主要材料,要求光滑清洁,具有独特的热镀锌镀锌层,钢板镀锌层厚度不大于0、02mm。
b、风管内表面应光滑平整。严禁在管道内设置横向接缝和加固筋
或者采用凸棱加固法。尽量减少底部的纵向接缝。
c、清洁风管的咬合缝必须紧密连接,宽度均匀,无孔洞、半咬合、胀裂。
d、风管的咬口、铆钉孔和翻边的四个角必须用密封胶密封,不腐蚀金属,流动性好,固化快,富有弹性,不易脱落。
e、制作完风管后,再擦拭干净;用白布检查风管内表面,必须无油污和浮尘;然后用塑料薄膜密封开口。
f、风管制作完成后,不得长时间露天堆放或安装。成品风管的堆放场地应平整,堆放层数应根据风管壁厚和风管口大小确定。压力变形不应因堆叠过高而引起;同时,注意不要被其他硬物撞击,造成凹凸和变形。
g、法兰螺栓间距不应大于120以上mm法兰铆钉之间的距离不应大于;l00mm。
h、清洁系统中使用的零件应在组装后及时清洁,然后用塑料薄膜包装。加工后的成品零件不能堆叠过高,以避免压缩和变形以下零件。
j、装配风管时要打开一端的塑料薄膜密封,另一端的塑料薄膜密封不要急于打开。
k、闭孔海绵橡胶用于连接风管法兰的垫料,其厚度不得小于5mm,尽量减少接头;接头必须采用榫头或楔形连接,并粘合牢固;法兰均匀压缩后的垫层宽度应与风管内壁齐平。注意垫层不能挤入风管,以免增加气流阻力,减少风管有效面积,形成涡流,增加风管内灰尘聚集;连接法兰螺栓的螺母应在同一侧。
防火阀必须设置单独的支架。
m、联动试运行正常后,高效过滤器将彻底、仔细地清洁空间,空气吹风至少24小时后才能安装;检查安装的过滤器的泄漏情况。检漏时,取样口放置在距离检漏过滤器表面2处~3cm处,以5~20mm/s扫描检漏过滤器的整个断面、封头和安装框架的速度移动。发现问题要做标记,以便处理。

PCR实验室效果图 PCR实验室效果图


PCR实验室施工步骤

第一条 PCR实验室的建筑围护结构和室内装饰应选用气密性好、温湿度变化下变形小的材料。当需要增加结构框架和保温层时,墙体装饰。应使用非燃烧体或不燃烧体。
第二条 PCR实验室内墙体和天花板表面应满足平整、光滑、无灰、避免眩光、便于除尘的要求;凹凸面应减少,阴阳角应做成圆角。室内装修应用于操作;如果是抹灰,应采用高级抹灰标准。
第三条 PCR实验室地面,应满足平整、耐磨、易除尘、不易积聚静电、避免眩光、舒适等要求。
第四条 PCR实验室技术夹层的墙壁和天花板应抹灰。如果需要在技术夹层中更换高效空气过滤器,应增加油漆饰面。
地面、回风沟和地下技术夹层,应采取防水或防潮、防霉措施。
建筑风道和回风沟的内表面装饰标准,应与整个送回风系统相适应,并应易于除尘。
第五条 PCR实验室及人员净化室设置的外窗,应采用双层玻璃金属窗,并应具有良好的气密性。
第六条 PCR实验室的封闭门应向空气洁净度较高的房间开放。观察窗应设置在没有窗户的PCR实验室的封闭门上。
第七条 PCR实验室门窗、墙壁、天花板、地(楼)面结构及施工缝隙,应采取可靠的密封措施。
第八条 PCR实验室的色彩要优雅柔和。屋顶和墙壁的光反射系数应为0、6-0、8;地面应为0、15-0、35。

PCR实验室效果图 PCR实验室效果图


专业的PCR实验室规划设计工程公司推荐:

武汉得创净化设备有限公司位于武汉市高新技术产业开发区,是一家集设计、生产、销售、安装为一体的综合性环保高科技企业。公司紧密结合市场需求与众多科研院所、大学和产业集团的专家和专业技术小组建立了密切的合作关系。致力于涉及国家质检部门重点监管的---电子、食品、生物制药、医疗器械、精密仪器、航空航天、光学光电、半导体塑料、化工、包装、喷涂、化妆品、保健品、科研等行业净化厂房、GMP车间、承接科研机构净化实验室、医院无菌手术室、层流病房等百级~三十万级净化工程和通风管道工程的设计与安装。公司拥有一支高素质的工程设计、安装和技术监督队伍,每项工程从设计到施工都紧密配合,严格把握工程的质量关。 公司还专注于空气净化设备风淋室,空气自净器,传递窗,手消毒器,压差表,烘手器,初中高效过滤器,给皂器,感应水龙头等空气净化设备以及臭氧消毒机,臭氧杀菌机等空气消毒杀菌设备的设计与制造,专业提供空气净化工程、空气消毒系统工程,空气洁净工程以及净化工程的设计、施工、安装、调试等服务。已在食品厂、饮料厂、月饼厂、蛋糕厂、麻辣食品厂、烘焙食品厂,塑料包装厂成功合作了多家忠实客户,凭借空气净化设备质量的可靠性及性能的完善性得到了广大空气净化客户及空气洁净专家的广泛认可与好评。 我公司奉行“科技领先,以诚为本”;用优质的产品,超低的价位,完善的服务赢得了广大客户的信赖。

声明:以上内容仅供参考,如需复制转摘请注明出处:www.dcsyss.com

此文关键字:疾控中心,PCR实验室装修,施工方案

实验室设计方案

您只需一个电话我们将提供最合适的产品,让您花最少的钱,达到最好的效果

全国统一服务热线
027-82289886
在线客服

彭经理

027-82289886

1818-667-1616

扫一扫,加微信
